完成穹顶吊装,浙江三澳核电2号机组转入设备安装阶段

扫一扫下载界面新闻APP

完成穹顶吊装,浙江三澳核电2号机组转入设备安装阶段

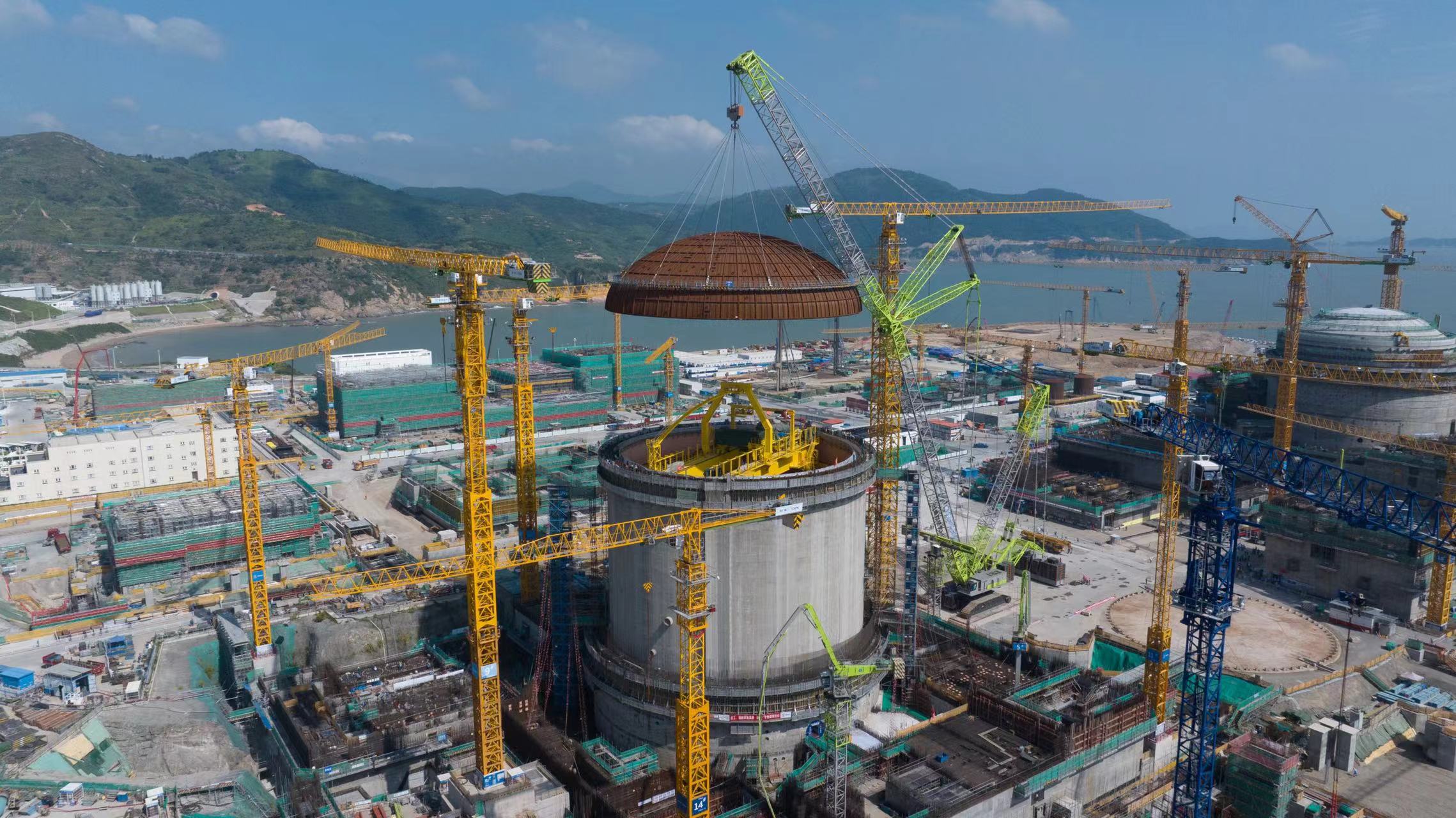

穹顶位于核岛顶部,是核电站第三道安全屏障的关键组成部分。

图片来源:中广核

界面新闻记者 Ⅰ 戴晶晶

中国广核集团(下称中广核)旗下浙江三澳核电项目2号机组迎来又一重要建设节点。

9月28日,界面新闻自中广核获悉,当日1026分,中广核浙江三澳核电项目2号机组顺利完成穹顶吊装,标志着该台机组从土建施工阶段全面转入设备安装阶段。

穹顶吊装是核电工程建设的重要里程碑节点。穹顶位于核岛顶部,是核电站第三道安全屏障的关键组成部分,对于保障反应堆厂房完整性和密封性,实现固有安全特性具有重要意义。

该机组穹顶为双曲面结构,穹顶壁板为厚度6mm的钢板,采用变角度埋弧自动焊焊接技术和双曲面穹顶衬里板一次成形技术进行预制。穹顶重量高达238.5吨,面积相当于四个标准篮球场大小。

穹顶吊装工作需要克服风力影响下的偏摆、温度变化下的热胀冷缩等挑战,将穹顶吊至近70米高空与核岛筒体平稳对接,并把误差控制在毫米级别。

三澳核电是中国长三角地区首个采用华龙一号技术路线的核电项目,位于浙江省温州市苍南县霞关镇三澳村。

华龙一号是由中国两大核电企业中核集团和中广核,合作研发设计的先进百万千瓦级压水堆核电技术,为中国自主研发的三代核电技术路线。

三澳核电也是国内首次吸收了民营资本参股的核电项目,由中广核、浙能电力股份有限公司(浙能电力,600023.SH)、温州市核能发展有限公司、苍南县海西建设发展有限公司、吉利迈捷投资有限公司共同投资建设和运营。

该项目规划建设六台华龙一号机组,单机组容量120万千瓦,总投资约1200亿元,分期实施。六台机组全部建成后,预计年发电量约525亿千瓦时。

2020年12月31日,三澳核电1号机组主体工程开工,2022年11月3日完成穹顶吊装;2021年12月,2号机组正式开工。

中广核称,截至目前,项目1号机组反应堆压力容器、蒸汽发生器等主设备已就位,正在推进主管道焊接工作。

除三澳核电项目一期工程1、2号机组外,中广核目前旗下已开工建设的华龙一号的项目,还包括防城港核电4号机组,广东太平岭核电1、2号机组,和陆丰5、6号机组。

今年3月25日,中广核华龙一号首堆防城港核电站3号机组正式投产。

未经正式授权严禁转载本文,侵权必究。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

完成穹顶吊装,浙江三澳核电2号机组转入设备安装阶段

穹顶位于核岛顶部,是核电站第三道安全屏障的关键组成部分。

图片来源:中广核

界面新闻记者 Ⅰ 戴晶晶

中国广核集团(下称中广核)旗下浙江三澳核电项目2号机组迎来又一重要建设节点。

9月28日,界面新闻自中广核获悉,当日1026分,中广核浙江三澳核电项目2号机组顺利完成穹顶吊装,标志着该台机组从土建施工阶段全面转入设备安装阶段。

穹顶吊装是核电工程建设的重要里程碑节点。穹顶位于核岛顶部,是核电站第三道安全屏障的关键组成部分,对于保障反应堆厂房完整性和密封性,实现固有安全特性具有重要意义。

该机组穹顶为双曲面结构,穹顶壁板为厚度6mm的钢板,采用变角度埋弧自动焊焊接技术和双曲面穹顶衬里板一次成形技术进行预制。穹顶重量高达238.5吨,面积相当于四个标准篮球场大小。

穹顶吊装工作需要克服风力影响下的偏摆、温度变化下的热胀冷缩等挑战,将穹顶吊至近70米高空与核岛筒体平稳对接,并把误差控制在毫米级别。

三澳核电是中国长三角地区首个采用华龙一号技术路线的核电项目,位于浙江省温州市苍南县霞关镇三澳村。

华龙一号是由中国两大核电企业中核集团和中广核,合作研发设计的先进百万千瓦级压水堆核电技术,为中国自主研发的三代核电技术路线。

三澳核电也是国内首次吸收了民营资本参股的核电项目,由中广核、浙能电力股份有限公司(浙能电力,600023.SH)、温州市核能发展有限公司、苍南县海西建设发展有限公司、吉利迈捷投资有限公司共同投资建设和运营。

该项目规划建设六台华龙一号机组,单机组容量120万千瓦,总投资约1200亿元,分期实施。六台机组全部建成后,预计年发电量约525亿千瓦时。

2020年12月31日,三澳核电1号机组主体工程开工,2022年11月3日完成穹顶吊装;2021年12月,2号机组正式开工。

中广核称,截至目前,项目1号机组反应堆压力容器、蒸汽发生器等主设备已就位,正在推进主管道焊接工作。

除三澳核电项目一期工程1、2号机组外,中广核目前旗下已开工建设的华龙一号的项目,还包括防城港核电4号机组,广东太平岭核电1、2号机组,和陆丰5、6号机组。

今年3月25日,中广核华龙一号首堆防城港核电站3号机组正式投产。
