界面新闻记者 | 戴晶晶
2023年行将结束之际,国内核电审批再开闸,共四台核电机组获核准。
据央视新闻报道,12月29日,国务院总理李强主持召开国务院常务会议,决定核准广东太平岭、浙江金七门核电项目。
会议同时强调,核电安全极端重要,必须坚持安全第一,按照全球最高安全标准和要求,稳步有序推进项目建设,加强全链条全领域安全监管,确保绝对安全、万无一失。要进一步加大核电产业创新发展支持力度,全面提升核电装备及相关产业竞争力。
广东太平岭和浙江金七门核电项目分别隶属于中国广核集团(下称中广核)和中核集团。界面新闻获悉,两个项目各获批建设两台机组。
这是今年国务院第二次批量核准核电项目。7月,国常会一次性核准了三个核电项目,共六台核电机组。至此,2023年通过审批的核电机组数量达到十台,与去年持平。
去年,国常会共核准了五个核电项目,共计十台核电机组,分别于4月核准六台,以及9月再核准四台。
核电机组从核准到建成的周期一般为56-60个月,一台核电机组投资额约200亿元,四台机组预计总投资将达到800亿元。
本次新获核准的四台核电机组均采用中国具有完全自主知识产权的三代核电技术“华龙一号”。
“华龙一号”由中广核和中核集团联合研发,采用177组堆芯燃料组件、双层安全壳、能动与非能动相结合等多项设计特征。

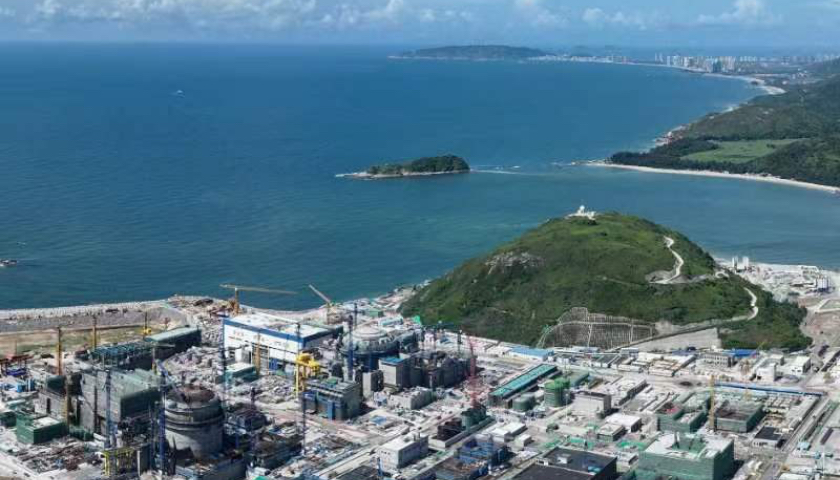

中广核广东太平岭核电项目位于广东省惠州市惠东县黄埠镇,整体规划建设六台“华龙一号”机组。本次最新获得核准的为3、4号机组,单台机组额定电功率为1209兆瓦,设备国产化比例达95%以上。
太平岭核电项目一期1、2号机组已于2019年获得核准,分别在2019年、2020年开工建设,预期将于2025年陆续投产发电。
中广核称,太平岭核电项目一期工程已全面转向安装调试高峰,工程总量累计完成73.46%。其中,1号机组工程总量累计完成83.24%,已于2023年12月22日启动冷态功能实验;2号机组工程总量累计完成50.27%,大件核心设备陆续到场安装。
太平岭核电项目六台机组全部建成投产后,年发电量将超过500亿千瓦时,可等效减少标煤消耗超1500万吨,减排二氧化碳约4120万吨。
截至目前,中广核国内在运在建核电总装机规模达4381.4万千瓦,已跃居全球第二,继续保持国内第一。其中,在运核电机组27台,装机容量3056.8万千瓦;在建核电机组11台,装机容量1324.6万千瓦。

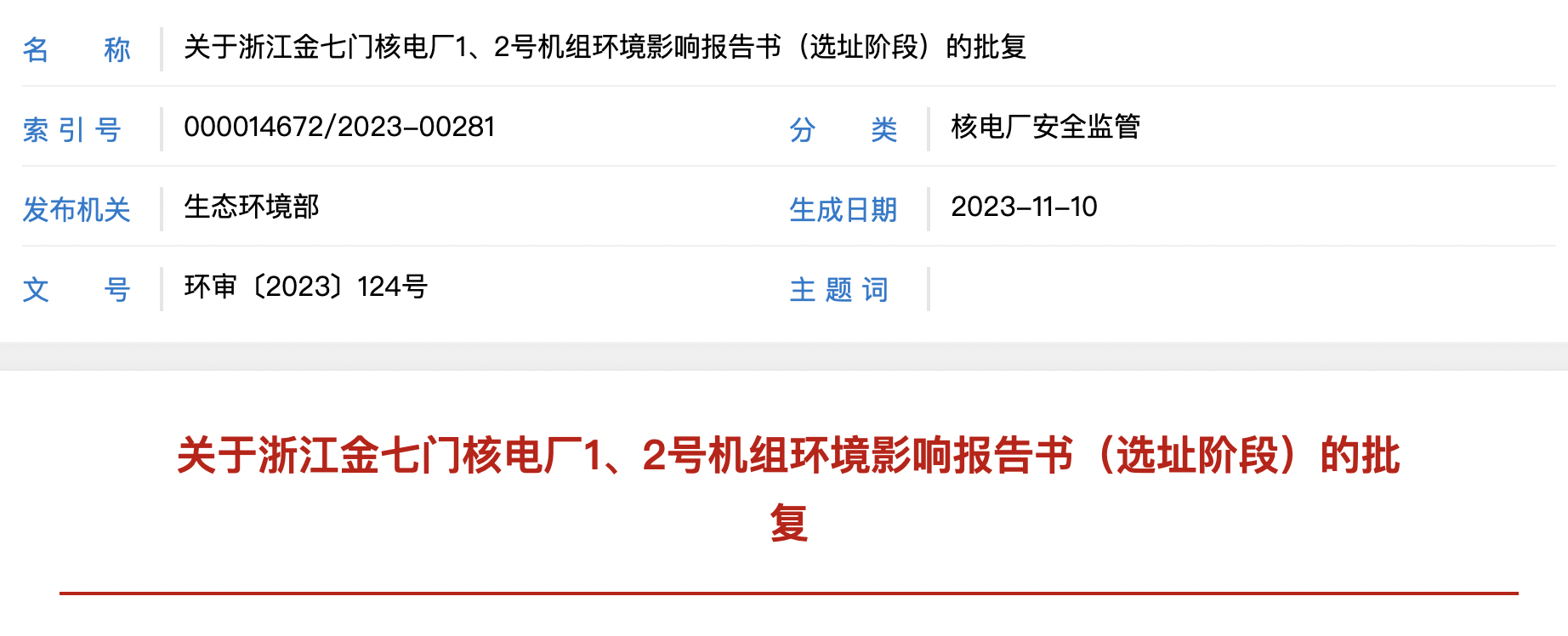

中核集团浙江金七门为新的核电项目选址,位于浙江省宁波市象山县鹤浦镇金七门村。项目1、2号机组拟建两台“华龙一号”核电机组及配套设施,于今年11月获得生态环境部的选址阶段环境影响报告批复。
根据其环境影响报告书,浙江金七门项目建设单位为中核浙能能源有限公司,规划建设六台“华龙一号”百万千瓦级压水堆核电机组,厂区统一规划,分期建设。一期单台机组建设周期为60个月,两台机组开工时间间隔10个月,其中1号机组预期于2028年年底建成投产。
《浙江省能源发展“十四五”规划》曾提出,要积极安全有序发展核电。“十四五”期间,力争实现三门核电二期三期、三澳核电二期三期、金七门核电一期等开工建设,在建核电装机规模达到1400万千瓦以上。
2011年日本发生福岛核事故后,中国一度暂停了新增核电项目审批,直到2012年12月才核准江苏田湾核电二期工程。此后两年多,再无新项目获批。
2015年,中国重新放开核电审批,当年共核准八台核电机组,之后再次进入停滞期,2016-2018年未有新项目通过审批。
2019年,中国核电审批再次重启,2019-2021年分别核准核电机组四台、四台、五台。
根据中国核能行业协会,截至今年9月30日,中国运行核电机组共55台,装机容量为56993.34MWe(额定装机容量)。
12月,华能集团石岛湾高温气冷堆核电站完成168小时连续运行考验,正式投入商业运行。
今年11月15日,中核集团下属中国核电(601985.SH)投资控股的辽宁徐大堡核电站1号机组核岛开工,这是今年中国开工的第五台核电机组。至此,中国在建核电机组增至28台,在建规模继续保持世界第一。
