国网宁波供电公司:鏖战高温三伏天 保障企业用电无忧

为确保项目按时投运,从客户申请用电初始,国网宁波供电公司全天候对接企业建设及手续办理等相关进度,协调解决客户工程建设存在的问题,催促并协助客户提交自动化信息等各项资料。

“感谢电力公司为我们这项工程所付出的艰辛努力,让科艺绿色皮草集团新项目上马有了强大可靠的电力保障,及时保证了我们的生产生活用电。”近日,在35千伏科艺变投运现场,科艺集团相关负责人高兴地握着宁波送变电公司项目经理田小川的手说道。

据悉,35千伏科艺变位于慈溪市杭州湾新区宁波科艺绿色皮草集团内。科艺集团主要从事长毛绒及人造毛皮的制造、加工,是国内绿色皮草面料的引领者,同时也是国内高端面料的市场风向标。该集团在杭州湾新区新建的厂房占地240亩,变电容量达3.13万千伏安,比原来增加1倍。

为确保项目按时投运,从客户申请用电初始,国网宁波供电公司全天候对接企业建设及手续办理等相关进度,协调解决客户工程建设存在的问题,催促并协助客户提交自动化信息等各项资料。结合客户工程进度,严格管控各流程环节,压缩工程工期,确定了每项工作完成的时间节点,制定了详细的倒排工期表,明确了每项工作的责任人,每日跟进工程进度,督促客户工程施工,确保工程进展得到严格管控。第一时间审查客户提交的资料是否符合要求,及时开展保护定值计算、设备命名等各项工作,按时完成线路、变电站验收工作,为客户受电工程按时投运奠定了坚实基础。

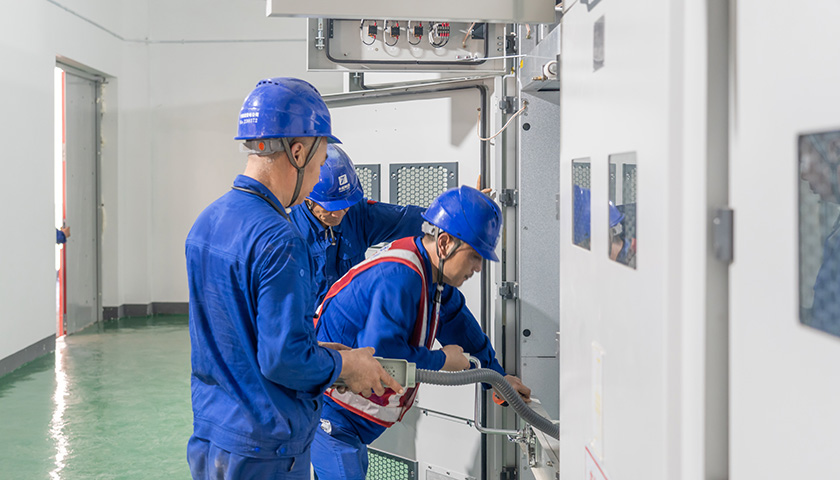

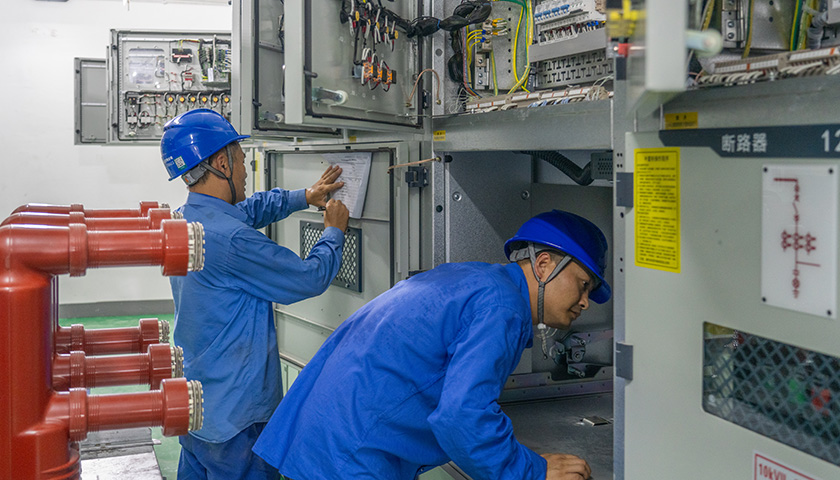

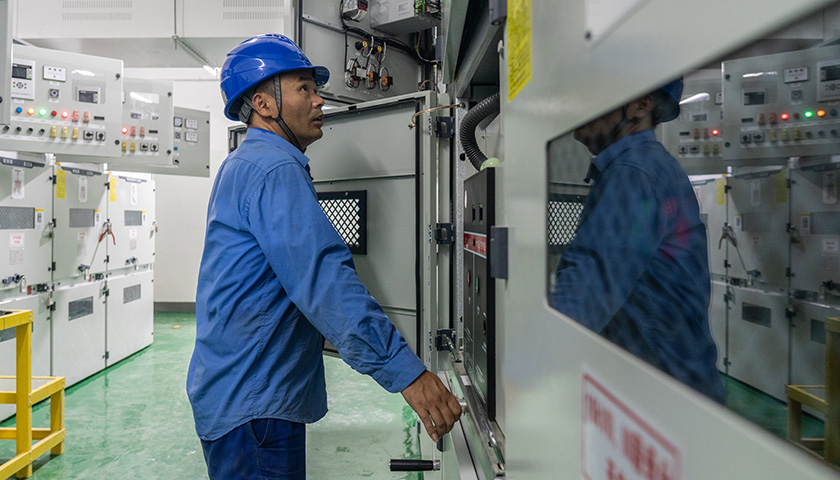

尤其在验收整改和投产阶段,为了确保变电站的顺利投产,宁波送变电公司与运维分公司、用户企业等各方紧密协作,克服三伏天高温等不利因素,发扬铁军精神,连续作战,做到工程质量和进度双重保障。在投产准备期间,运维分公司围绕提升用户用电体验、优化电力服务质量,每一环节均充分考虑用户实际需求展开工作,并发挥专业优势与技术力量,向用户提供后期运维方面的宝贵意见。

35千伏科艺变顺利投运是国网宁波供电公司深入贯彻“电等发展”理念的一个缩影。下一步,国网宁波供电公司将继续聚焦优化营商环境,强化电力保供,切实发挥供电公司在稳经济、促发展、强信心中的“稳定器”和“压舱石”作用。

(解葆青 沈炯庆 陈杰 林笑扬 徐相杰综合整理)

来源:推广

最新更新时间:08/05 18:13

本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

国网宁波供电公司:鏖战高温三伏天 保障企业用电无忧

为确保项目按时投运,从客户申请用电初始,国网宁波供电公司全天候对接企业建设及手续办理等相关进度,协调解决客户工程建设存在的问题,催促并协助客户提交自动化信息等各项资料。

“感谢电力公司为我们这项工程所付出的艰辛努力,让科艺绿色皮草集团新项目上马有了强大可靠的电力保障,及时保证了我们的生产生活用电。”近日,在35千伏科艺变投运现场,科艺集团相关负责人高兴地握着宁波送变电公司项目经理田小川的手说道。

据悉,35千伏科艺变位于慈溪市杭州湾新区宁波科艺绿色皮草集团内。科艺集团主要从事长毛绒及人造毛皮的制造、加工,是国内绿色皮草面料的引领者,同时也是国内高端面料的市场风向标。该集团在杭州湾新区新建的厂房占地240亩,变电容量达3.13万千伏安,比原来增加1倍。

为确保项目按时投运,从客户申请用电初始,国网宁波供电公司全天候对接企业建设及手续办理等相关进度,协调解决客户工程建设存在的问题,催促并协助客户提交自动化信息等各项资料。结合客户工程进度,严格管控各流程环节,压缩工程工期,确定了每项工作完成的时间节点,制定了详细的倒排工期表,明确了每项工作的责任人,每日跟进工程进度,督促客户工程施工,确保工程进展得到严格管控。第一时间审查客户提交的资料是否符合要求,及时开展保护定值计算、设备命名等各项工作,按时完成线路、变电站验收工作,为客户受电工程按时投运奠定了坚实基础。

尤其在验收整改和投产阶段,为了确保变电站的顺利投产,宁波送变电公司与运维分公司、用户企业等各方紧密协作,克服三伏天高温等不利因素,发扬铁军精神,连续作战,做到工程质量和进度双重保障。在投产准备期间,运维分公司围绕提升用户用电体验、优化电力服务质量,每一环节均充分考虑用户实际需求展开工作,并发挥专业优势与技术力量,向用户提供后期运维方面的宝贵意见。

35千伏科艺变顺利投运是国网宁波供电公司深入贯彻“电等发展”理念的一个缩影。下一步,国网宁波供电公司将继续聚焦优化营商环境,强化电力保供,切实发挥供电公司在稳经济、促发展、强信心中的“稳定器”和“压舱石”作用。
