正在阅读:

全球首台AP1000机组三门核电1号终于装料了

扫一扫下载界面新闻APP

全球首台AP1000机组三门核电1号终于装料了

2016年至今,中国未放行任何一台新核电机组的审批。三门核电机组投产在即,中国核电审批是否将很快放开,这是业内最期待的问题。

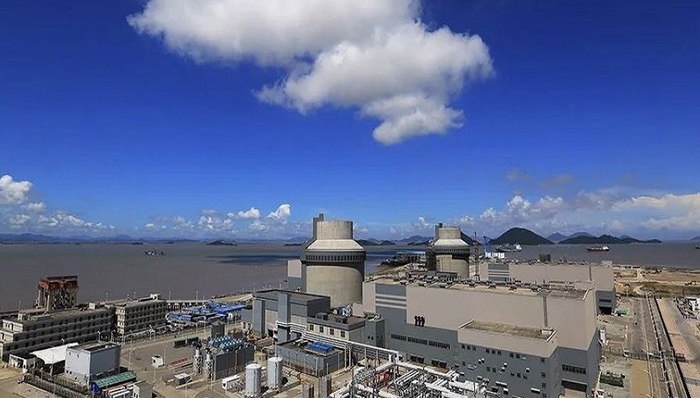

图片来源:中核集团

拖延多年,三门核电1号机组终于看到了投产的曙光。

4月25日,中国核工业集团(下称中核集团)发布消息称,生态环境部副部长、国家核安全局局长刘华向中核集团三门核电有限公司颁发了《三门核电厂1号机组首次装料批准书》。这标志着该台核电机组设计、设备、建安、调试、生产准备等工作均已满足要求,即将投入运行。

在获得证书后,三门核电当晚启动1号机组第一组燃料组件转载操作。

首次装料是指第一次将核燃料装入反应堆的操作过程,是核电工程有核试验和无核试验的分界点,三门核电1号机组由此进入带核调试阶段。

据中核集团介绍,三门核电1号机组首次装料工作任务是将157组全新的燃料组件安全、准确地装入反应堆堆芯。装料工作完成后,将依序开展临界前试验、首次临界、首次并网、功率提升试验以及各个功率平台试验等重要工作。

三门核电站位于浙江省台州市三门县,业主为中核集团三门核电有限公司。该电站1号机组是全球首台采用AP1000技术的核电机组。

AP1000是Advanced Passive PWR的简称,是美国西屋电气公司(下称西屋)设计的非能动型压水堆核电技术,属第三代核电技术。

2007年5月,中国成立国家核电技术公司,作为引进、消化、吸收AP1000技术的平台,实施相关工程设计和项目管理,并希望能通过创新形成中国核电技术品牌。

2009年3月31日,三门核电站1号机组开始浇注核岛第一罐混凝土,正式开工建设。按计划,该机组应在2013年建成投产发电,但在建设过程中遇到诸多不顺,主泵、爆破阀、飞轮等关键设备出现问题,一再推迟。

直到2017年6月30日,三门1号机组热试工作全部结束,进入装料准备阶段。当时,国家电力投资集团、中核集团等,对该机组的进展均持积极态度。业内有消息称,该机组预计将在当年8月底完成装料。

2017年7月,三门核电1号机组通过了国家核安全局组织的首次装料前核安全综合检查。

但出于安全性考虑,国家高层要求核安全监管部门,重新评估该机组是否具备装料条件。2017年下半年,核安全局、能源局,国家核安全局、国家能源局等多部委共组织了三批专家前往三门核电站进行检查,检查的结果均为1号机组具备装料条件。但国家高层迟迟未给装料批复。

多年的拖延让三门核电1号机组的成本翻倍。根据环境保护部关于2017年8月7日拟作出的建设项目环境影响评价文件审批意见的公示,三门一期工程1、2号核电机组的总投资达到了约525亿元。按照最初的预算,该项目一期工程的总投资为250亿元。

按照此前提出的目标,“十三五”期间,全国核电将投产约3000万千瓦、开工3000万千瓦以上,2020年装机达到5800万千瓦,业内预计每年将要开工6-8台核电机组。但2016年至今,中国政府未放行任何一台新核电机组的审批。

业内普遍认为,AP1000机组迟迟未投产,是核电审批停滞的重要原因之一。

如今,三门核电机组投产在即,中国核电审批是否将很快放开,这是业内最期待的问题。

按照原来的核电规划,下一批有望获得审批的核电机组为陆丰、徐大堡、漳州、荣成石岛湾核电的各1、2号机组,三门及海阳核电的各3、4号机组。

中核集团表示,项目建设过程中,国家核安全局对三门核电厂1号机组进行了全过程的独立监管,对最终安全分析报告实施了长达6年的核安全审评。

审评和核安全监督的结果表明,AP1000核电技术满足中国核安全法规标准要求,三门核电厂1号机组建造质量受控,达到设计安全目标,具有完善的事故应对措施,实现了从设计上实质消除大规模放射性物质向环境释放的可能性,具备首次装料条件。

目前,国内在建AP1000机组,除三门核电1号机组外,还有三门核电2号机组,以及山东海阳核电1、2机组。

2017年8月,海阳核电1号机组已顺利通过首次装料前综合核安全检查。这是首次装料前最关键的一次检查。

未经正式授权严禁转载本文,侵权必究。

中核集团

2.8k
  • 中核集团第七届进博会签订6项采购合同,交易总额约5亿美元
  • 中核集团与四川省签署战略合作协议

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

全球首台AP1000机组三门核电1号终于装料了

2016年至今,中国未放行任何一台新核电机组的审批。三门核电机组投产在即,中国核电审批是否将很快放开,这是业内最期待的问题。

图片来源:中核集团

拖延多年,三门核电1号机组终于看到了投产的曙光。

4月25日,中国核工业集团(下称中核集团)发布消息称,生态环境部副部长、国家核安全局局长刘华向中核集团三门核电有限公司颁发了《三门核电厂1号机组首次装料批准书》。这标志着该台核电机组设计、设备、建安、调试、生产准备等工作均已满足要求,即将投入运行。

在获得证书后,三门核电当晚启动1号机组第一组燃料组件转载操作。

首次装料是指第一次将核燃料装入反应堆的操作过程,是核电工程有核试验和无核试验的分界点,三门核电1号机组由此进入带核调试阶段。

据中核集团介绍,三门核电1号机组首次装料工作任务是将157组全新的燃料组件安全、准确地装入反应堆堆芯。装料工作完成后,将依序开展临界前试验、首次临界、首次并网、功率提升试验以及各个功率平台试验等重要工作。

三门核电站位于浙江省台州市三门县,业主为中核集团三门核电有限公司。该电站1号机组是全球首台采用AP1000技术的核电机组。

AP1000是Advanced Passive PWR的简称,是美国西屋电气公司(下称西屋)设计的非能动型压水堆核电技术,属第三代核电技术。

2007年5月,中国成立国家核电技术公司,作为引进、消化、吸收AP1000技术的平台,实施相关工程设计和项目管理,并希望能通过创新形成中国核电技术品牌。

2009年3月31日,三门核电站1号机组开始浇注核岛第一罐混凝土,正式开工建设。按计划,该机组应在2013年建成投产发电,但在建设过程中遇到诸多不顺,主泵、爆破阀、飞轮等关键设备出现问题,一再推迟。

直到2017年6月30日,三门1号机组热试工作全部结束,进入装料准备阶段。当时,国家电力投资集团、中核集团等,对该机组的进展均持积极态度。业内有消息称,该机组预计将在当年8月底完成装料。

2017年7月,三门核电1号机组通过了国家核安全局组织的首次装料前核安全综合检查。

但出于安全性考虑,国家高层要求核安全监管部门,重新评估该机组是否具备装料条件。2017年下半年,核安全局、能源局,国家核安全局、国家能源局等多部委共组织了三批专家前往三门核电站进行检查,检查的结果均为1号机组具备装料条件。但国家高层迟迟未给装料批复。

多年的拖延让三门核电1号机组的成本翻倍。根据环境保护部关于2017年8月7日拟作出的建设项目环境影响评价文件审批意见的公示,三门一期工程1、2号核电机组的总投资达到了约525亿元。按照最初的预算,该项目一期工程的总投资为250亿元。

按照此前提出的目标,“十三五”期间,全国核电将投产约3000万千瓦、开工3000万千瓦以上,2020年装机达到5800万千瓦,业内预计每年将要开工6-8台核电机组。但2016年至今,中国政府未放行任何一台新核电机组的审批。

业内普遍认为,AP1000机组迟迟未投产,是核电审批停滞的重要原因之一。

如今,三门核电机组投产在即,中国核电审批是否将很快放开,这是业内最期待的问题。

按照原来的核电规划,下一批有望获得审批的核电机组为陆丰、徐大堡、漳州、荣成石岛湾核电的各1、2号机组,三门及海阳核电的各3、4号机组。

中核集团表示,项目建设过程中,国家核安全局对三门核电厂1号机组进行了全过程的独立监管,对最终安全分析报告实施了长达6年的核安全审评。

审评和核安全监督的结果表明,AP1000核电技术满足中国核安全法规标准要求,三门核电厂1号机组建造质量受控,达到设计安全目标,具有完善的事故应对措施,实现了从设计上实质消除大规模放射性物质向环境释放的可能性,具备首次装料条件。

目前,国内在建AP1000机组,除三门核电1号机组外,还有三门核电2号机组,以及山东海阳核电1、2机组。

2017年8月,海阳核电1号机组已顺利通过首次装料前综合核安全检查。这是首次装料前最关键的一次检查。

未经正式授权严禁转载本文,侵权必究。
