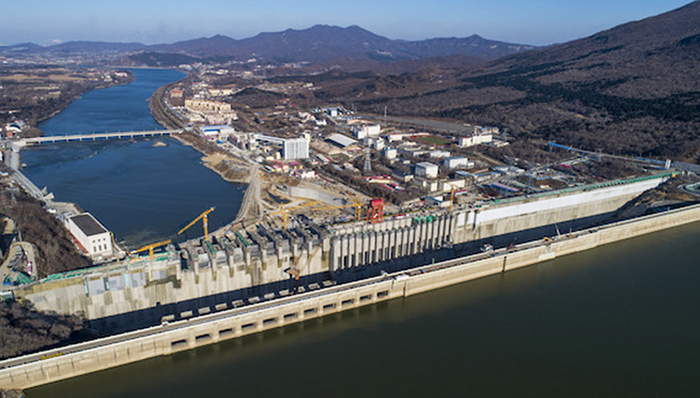

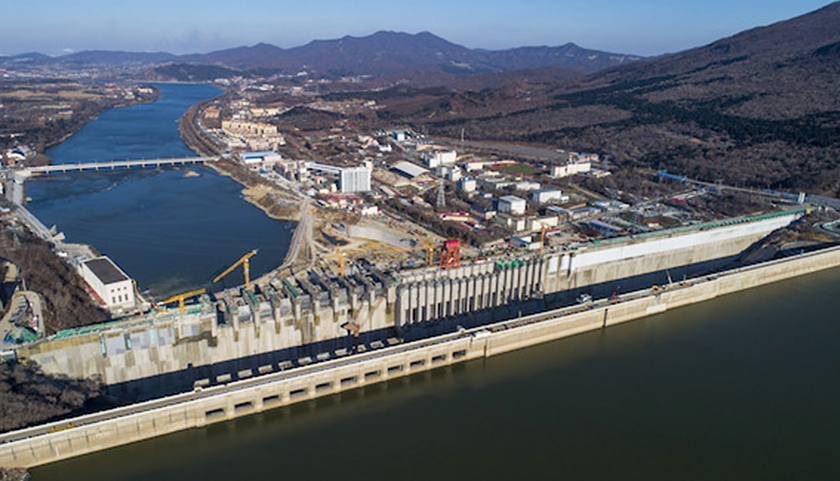

运行80余年的吉林丰满水电站原坝“寿终正寝”。
据央视新闻报道,12月12日上午10:58,吉林丰满水电站原坝爆破拆除工作正式开始。首次爆破的目标坝体,为中间部位的第32坝段,全长18米,宽度为13.5米,高度为4.2米。
在昨日召开的国网新源丰满大坝重建工程建设局新闻媒体通气会上,该局副总工程师、工程部主任孟继慧介绍称,此次采用松动爆破方式,将旧坝目标坝体爆破松动,然后利用机械进行清理。爆破过程持续时间仅1秒左右。
这是世界上第一座大型水电站大坝的爆破拆除工作。体型大、结构复杂的大坝区别于一般建筑物,拆除工作难度较高。丰满大坝重建工程建设局曾于12月3日和7日进行过两次试验爆破。
公开资料显示,丰满旧坝长1080米,高92.7米,分为60个坝段。按照整体拆除计划,其第5到43坝段将被爆破拆除,拆除总长度684米,高度27.5米。
整体拆除工程预计于2019年4月30日完成。拆除完毕后,原坝左岸的90米、右岸的306米坝体将会作为遗址保留。
作为全国较早建成的大型水电站、东北电网骨干电站之一,拥有80余年历史的丰满水电站被誉为“中国水电之母”。
丰满水电站旧坝位于吉林省吉林市境内的松花江上,于1937年日本侵占东北时期开建,1943年,第一台机组发电,是当时亚洲规模最大的水电站。
至日本战败投降,机组安装容量仅完成50%,拦河坝的混凝土只浇注了总量的89%,混凝土质量低劣,溢流闸门也尚未安装。
新中国成立后,丰满水电站建设被列为中国第一个五年计划的重点项目,工程的改造加固扩建工作于1953年基本完成。
据新华社报道,丰满电站新闻中心资料显示,建国初期,在装机容量和发电量上,丰满电站均占东北电力系统的一半以上。据不完全统计,建站以来至2017年底已累计发电1080亿度左右。
在丰满旧坝拆除的同时,新坝的建设已接近完工。
由于建设初期条件受限,丰满旧坝存在诸多先天性缺陷,且部分缺陷无法通过加固和维护彻底消除。
2007年,原国家电监会对丰满水电站旧坝进行定期检查时将之评定为“病坝”。2012年,丰满水电站全面治理(重建)工程取得国家发展改革委核准批复。重建工程以恢复电站原任务和功能为目标,计划在原坝下游120米处新建一座大坝,于2014年7月开工。
国网新源公司副总经理、丰满大坝重建工程建设局局长路振刚表示,百米高坝、百万装机的水电站重建,在国际水电史上是第一次。
新坝长度为1068米,比旧坝短12米;高度为94.5米,比旧坝高1.8米。新建电站的总装机容量达148万千瓦,发电能力比原来提高近一半。
11月,孟继慧曾表示,目前新坝的混凝土浇筑量已完成了99%,新厂房在2017年底已建成封顶。
新坝的防洪能力也提高至旧坝的两倍,可达2.08万立方米/秒。在环保方面,新坝还根据鱼类的洄游特性,建设了鱼道和生鱼机。
