文 | 解葆青 张建诚 徐相杰
9月15日凌晨1时30分,宁波市鄞州区110千伏下吴线铁塔升高改造工程跨高铁架线施工顺利完成。值得一提的是,新型移动跨越架首次在宁波电网线路跨越施工中得到应用,有效提升了安全施工效率和效益。
随着宁波电网建设投入力度的持续加大,架空线路跨越施工的频次越来越高,且传统毛竹跨越架搭设工期长、审批难、安全风险大。为此,国网宁波供电公司所属宁波送变电公司瞄准搭设便捷、快速移动、收放自如、可重复利用、安全风险小、成本低等方向,主动与相关单位一起合作,定制新型移动式跨越架,并积极投入实践应用。
110千伏下吴线铁塔升高改造工程属于东钱湖快速路迁改工程。项目包括拆除下吴线电2号至4号3基直线塔,组立4基新塔,新塔高度为48米,比原塔高出18米,可以确保电力线路与快速路高架桥的安全距离。原线路电2号至3号塔的线路拆除,以及新组立的2号至3号塔的线路架设均要跨越杭深高铁和宁波北环货运铁路。与其它跨越施工不同的是,跨越铁路施工必须在凌晨零点至2点的运输空窗期进行。本次线路拆除和架设跨越施工按照计划安排了4个工作日,实际是要在8小时内完工。

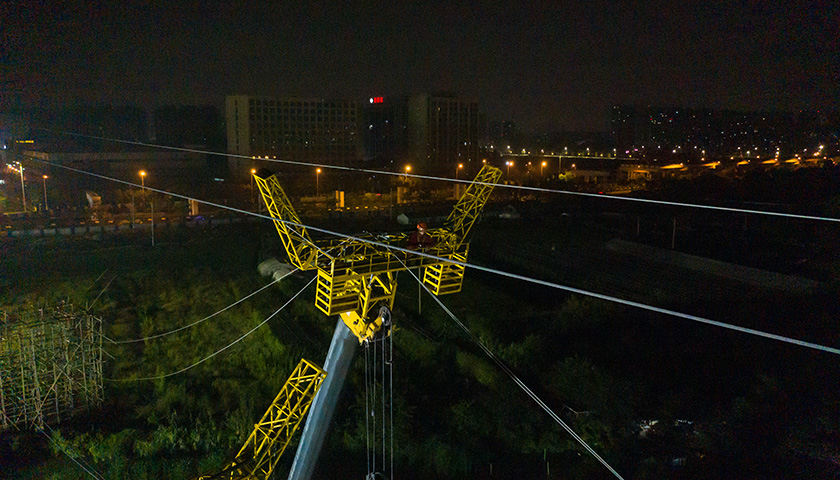

当天凌晨零时,4台新型移动跨越架在跨越点两侧同时作业,100吨吊机大臂徐徐向上伸出,大臂头上加装的形似羊角架的装置稳稳托住了正在展放的导线,与下面的铁路电力线保持了足够的安全距离。“这是跨越施工的“神器”,将跨越架搭设的时间从3天变为3分钟,节省施工成本数万元。”宁波送变电公司线路安装队现场管理人员张建诚介绍说,按年平均跨越施工20次来计,应用新型移动跨越架至少可以节省工程建设资金50余万元。
接下来,宁波送变电公司将继续围绕抗倾覆能力、多台跨越架的配合作业、与跨越物距离的自动识别等方面继续开展优化设计,进行标准化、系列化改进,全面推广应用移动跨越架,不断提升电网建设机械化施工水平,确保电网施工安全。
来源:推广
