他们为方舱医院送电,一个月的工作量缩短到三天|上海战疫

浦东已部署新建十余座方舱医院,项目均要求一周内完成供电施工。

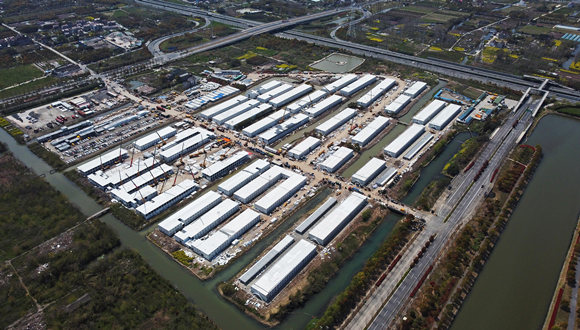

建设中的上海方舱医院,图片来源 :视觉中国

记者 | 庄键

上海浦东北部的高桥镇,一座新的方舱医院正在建设中。4月5日,国家电网上海浦东供电公司(下称浦东供电)的百余名员工正式进入施工现场,参与这座方舱医院的供电保障任务。

昨天,郭睿收到了为这座方舱医院接电的任务。他是浦东供电营销部副主任,也是该公司防疫保障项目的总协调人。当天下午,郭睿就来到施工现场,与方舱医院的建设方一起敲定了供电方案。

正常情况下,类似项目从立项报批、物料采购到进场施工,整个周期至少需要一个月。但当下情况特殊,留给浦东供电的时间大幅压缩。三天内,就务必要给这座方舱医院供上电。

据央视新闻报道,上海疫情仍在高位运行,形势极其严峻。4月5日,上海新增阳性感染者数量首次突破1万例。今年3月以来,全市总计报告阳性感染者超过7.3万例。

当天举行的上海市疫情防控工作新闻发布会透露,上海正积极筹措救治床位和隔离房源,扩充了一批市级定点医院,新建投用了一批方舱医院,床位总数约4.77万张,还有3万张床位即将投入使用。

自3月至今,浦东供电已经接到了辖区内总计17座新建方舱医院的接电任务。这些项目有着共同的特点,需求来得急,建设周期短。即使是大体量的接电项目,也要求在一周之内就完成供电。

浦东供电为此成立了由公司总经理指挥的应急保障机制,协调营销、建设、生产运行等不同部门给予支持。

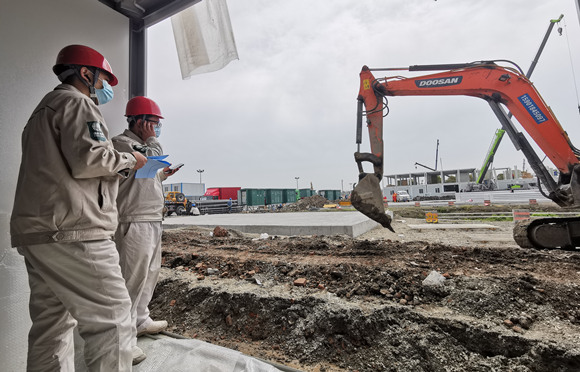

供电项目施工现场,图片来源:国家电网上海电力公司

过去十天,24小时待命的郭睿和团队同事们,多次往返于公司和项目现场,确保上述接电任务顺利推进。类似高桥镇这样的施工现场,他已经先后去过近十处了。

浦东惠南的方舱医院,是郭睿到访次数最多的一个施工项目,前后总共去过五次。

3月22日,他接到了为当地新建方舱医院供电的任务,这是浦东供电参与的首个方舱医院新建项目。自此之后,该公司几乎每天都会收到1-2个新建方舱医院的接电需求。

惠南方舱医院由一所废弃学校改建而成,占地0.5平方公里,总面积相当于70座足球场大小。按照施工方案,学校内的12幢楼将被改建为隔离病房。此外,方舱医院内还会安放2000个集装箱隔离房。

接到任务的当晚,郭睿就和同事们在项目现场确定了接电方案。这所方舱医院需要接入9000千伏安容量的电源,规模相当于一个拥有3000户居民的小区。第二天,浦东供电的施工人员进场施工,并在随后两天内实现项目接电。

3月底,是郭睿和同事们最为忙碌的一段时期。浦东供电同步实施了总计六个方舱医院的接电任务。

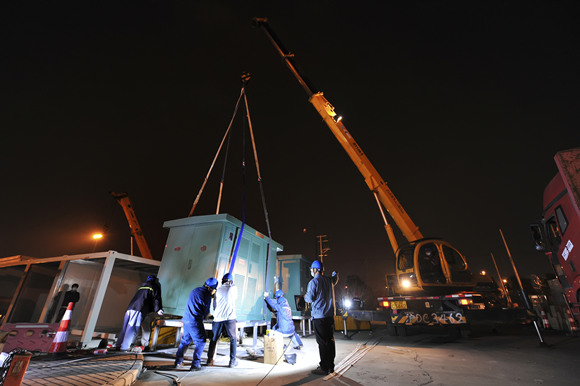

供电项目施工现场,图片来源:国家电网上海电力公司

施工人员数量有限,是他们面临的首要挑战。由于疫情管控关系,部分人员被封控在居住小区内,无法外出。

除了自有施工人员外,浦东供电开始协调外部施工方参与防疫项目的建设。目前该公司可供调配的施工队伍共有六支,规模最大的有近两百人,规模最小的队伍有四五十人。

随着接电项目不断推进,供电设备的消耗也与日俱增。郭睿告诉界面新闻记者,过去一个月,浦东供电已经完成了10万千伏安容量的送电工程,供应链的压力非常大。

他透露,“从变压器、电缆、供电箱,到空气开关,供电施工所需的物资十分紧张。”考虑到部分本地供电物资生产厂家受疫情影响停产,浦东供电正在想方设法从外地调集物资,满足未来新增接电项目所需。

临港方舱医院是上述六座同步进行供电施工的方舱医院之一。

4月5日,这座位于浦东新区东南角的方舱医院正式启用,它由既有仓库改造而成,可容纳1.3万张床位。浦东供电负责为临港方舱医院实施供电能力增容。从接到紧急供电任务,到项目实施完成,仅用了两天。

郭睿透露,浦东供电目前仍有两个在建的防疫保障接电项目。“希望项目的建设高峰早些过去,那说明疫情已经得到了一个很好的控制。”郭睿对界面新闻记者称。

未经正式授权严禁转载本文,侵权必究。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

他们为方舱医院送电,一个月的工作量缩短到三天|上海战疫

浦东已部署新建十余座方舱医院,项目均要求一周内完成供电施工。

建设中的上海方舱医院,图片来源 :视觉中国

记者 | 庄键

上海浦东北部的高桥镇,一座新的方舱医院正在建设中。4月5日,国家电网上海浦东供电公司(下称浦东供电)的百余名员工正式进入施工现场,参与这座方舱医院的供电保障任务。

昨天,郭睿收到了为这座方舱医院接电的任务。他是浦东供电营销部副主任,也是该公司防疫保障项目的总协调人。当天下午,郭睿就来到施工现场,与方舱医院的建设方一起敲定了供电方案。

正常情况下,类似项目从立项报批、物料采购到进场施工,整个周期至少需要一个月。但当下情况特殊,留给浦东供电的时间大幅压缩。三天内,就务必要给这座方舱医院供上电。

据央视新闻报道,上海疫情仍在高位运行,形势极其严峻。4月5日,上海新增阳性感染者数量首次突破1万例。今年3月以来,全市总计报告阳性感染者超过7.3万例。

当天举行的上海市疫情防控工作新闻发布会透露,上海正积极筹措救治床位和隔离房源,扩充了一批市级定点医院,新建投用了一批方舱医院,床位总数约4.77万张,还有3万张床位即将投入使用。

自3月至今,浦东供电已经接到了辖区内总计17座新建方舱医院的接电任务。这些项目有着共同的特点,需求来得急,建设周期短。即使是大体量的接电项目,也要求在一周之内就完成供电。

浦东供电为此成立了由公司总经理指挥的应急保障机制,协调营销、建设、生产运行等不同部门给予支持。

供电项目施工现场,图片来源:国家电网上海电力公司

过去十天,24小时待命的郭睿和团队同事们,多次往返于公司和项目现场,确保上述接电任务顺利推进。类似高桥镇这样的施工现场,他已经先后去过近十处了。

浦东惠南的方舱医院,是郭睿到访次数最多的一个施工项目,前后总共去过五次。

3月22日,他接到了为当地新建方舱医院供电的任务,这是浦东供电参与的首个方舱医院新建项目。自此之后,该公司几乎每天都会收到1-2个新建方舱医院的接电需求。

惠南方舱医院由一所废弃学校改建而成,占地0.5平方公里,总面积相当于70座足球场大小。按照施工方案,学校内的12幢楼将被改建为隔离病房。此外,方舱医院内还会安放2000个集装箱隔离房。

接到任务的当晚,郭睿就和同事们在项目现场确定了接电方案。这所方舱医院需要接入9000千伏安容量的电源,规模相当于一个拥有3000户居民的小区。第二天,浦东供电的施工人员进场施工,并在随后两天内实现项目接电。

3月底,是郭睿和同事们最为忙碌的一段时期。浦东供电同步实施了总计六个方舱医院的接电任务。

供电项目施工现场,图片来源:国家电网上海电力公司

施工人员数量有限,是他们面临的首要挑战。由于疫情管控关系,部分人员被封控在居住小区内,无法外出。

除了自有施工人员外,浦东供电开始协调外部施工方参与防疫项目的建设。目前该公司可供调配的施工队伍共有六支,规模最大的有近两百人,规模最小的队伍有四五十人。

随着接电项目不断推进,供电设备的消耗也与日俱增。郭睿告诉界面新闻记者,过去一个月,浦东供电已经完成了10万千伏安容量的送电工程,供应链的压力非常大。

他透露,“从变压器、电缆、供电箱,到空气开关,供电施工所需的物资十分紧张。”考虑到部分本地供电物资生产厂家受疫情影响停产,浦东供电正在想方设法从外地调集物资,满足未来新增接电项目所需。

临港方舱医院是上述六座同步进行供电施工的方舱医院之一。

4月5日,这座位于浦东新区东南角的方舱医院正式启用,它由既有仓库改造而成,可容纳1.3万张床位。浦东供电负责为临港方舱医院实施供电能力增容。从接到紧急供电任务,到项目实施完成,仅用了两天。

郭睿透露,浦东供电目前仍有两个在建的防疫保障接电项目。“希望项目的建设高峰早些过去,那说明疫情已经得到了一个很好的控制。”郭睿对界面新闻记者称。
