正在阅读:

投资140亿,国内首个全民资投建抽水蓄能电站开工

扫一扫下载界面新闻APP

投资140亿,国内首个全民资投建抽水蓄能电站开工

该项目也是目前华东地区最大的抽水蓄能电站,投资方为协鑫能科,计划2029年投产发电。

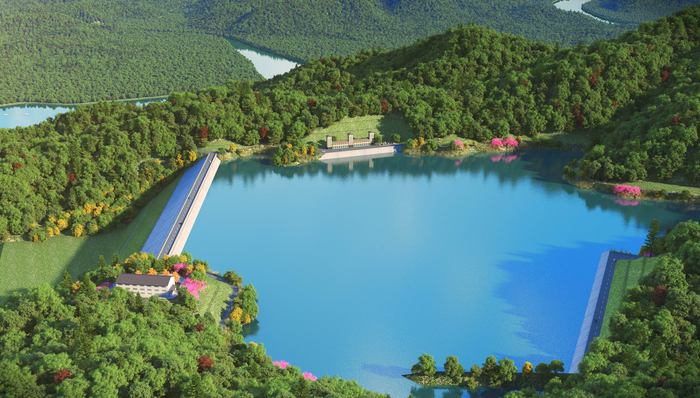

协鑫建德抽水蓄能电站效果图 图片来源:协鑫能科

记者|马悦然

9月15日,协鑫浙江建德抽水蓄能电站筹备工程开工仪式在浙江省建德市梅城镇方门举行。

界面新闻自现场获悉,该项目是国内首个由民企全资投建的抽水蓄能电站。9月6日,项目获得浙江发改委核准。

该电站占地面积约161.44公顷,总投资达140亿元,由协鑫能科(002015.SZ)全资投建。项目规划建设六台40万千瓦抽水蓄能机组,总装机容量240万千瓦,设计年发电量预计24亿千瓦时,年抽水电量32亿千瓦时。

建德抽水蓄能电站也是目前华东地区最大的抽水蓄能电站,同时是建德市历史上投资最大的项目。该电站已被列入国家能源局发布的《抽水蓄能中长期发展规划(2021-2035年)》、“十四五”重点实施项目,计划2029年投产发电。

协鑫建德抽水蓄能电站示例图 摄影:马悦然

协鑫能科董事长朱钰峰在开工仪式上称,该项目是协鑫迄今投资单体规模最大的清洁能源项目,预计年节约燃煤消耗量约48万吨,减少碳排放96万吨。

朱钰峰认为,协鑫建德抽蓄电站将有助于华东电网进一步优化电源结构,还将带动周边山道建设、居民就业、旅游资源以及城镇化建设。

浙江建德协鑫抽水蓄能有限公司总经理刘宝玉对界面新闻等媒体表示,建德抽水蓄能电站具有三大特点,一是建站条件好,扬程高、效率高;二是无需重新投资下水库,且容量大;三是项目的距高比较小,只有3.9。在已探明选址或建成的抽水蓄能站点中,该厂址条件属于最优级别。

扬程是指水泵能够扬水的高度,是泵的重要工作性能参数;距高比是指蓄能电站上、下水库水平距离与垂直高度的比值,距高比越小,电站引水系统长度和投资越小,对电站指标较有利。

此外,该项目区位条件好,位置坐落在浙北地区,临近电力负荷中心,能够对浙江省电网和华东电网予以支持。

“一般抽水蓄能的电站设计综合效率在75%左右,若效率正好是75%,即在发电上没有收益。”刘宝玉称,建德项目因其优势,效率约为78%。

2021年,国家发改委印发《关于进一步完善抽水蓄能价格形成机制的意见》,明确抽水蓄能电站执行两部制电价。在电力现货市场尚未运行的地方,抽水蓄能电站抽水电量可由电网企业提供,抽水电价按燃煤基准价的75%执行。

据刘宝玉介绍,建德协鑫抽水蓄能项目预计成本回收期为22年。下一步,协鑫将尽快启动主设备的招标,避免因设备供货问题影响施工工期。未来协鑫是否要进一步开发抽水蓄能业务,还需看建德项目的推进情况。

浙江省能源局总工程师俞奉庆在开工仪式上表示,去年浙江省能源消费总量超2.67亿吨标准煤,电力消费量超5500亿千瓦时,最大电力负荷已超过1亿千瓦,但浙江省能源自给率只有约15%,火电发电量超全省发电量70%,电力峰谷差超3000万千瓦。

俞奉庆称,能源自给率低、化石能源比重大和峰谷差大等,是浙江省能源行业亟待解决的重大问题。在“碳达峰、碳中和”背景下,浙江省能源行业安全保供和绿色转型压力将持续增大。

2022年7月,《浙江省能源发展“十四五”规划》明确,将加快推进抽水蓄能电站布局建设,开工抽水蓄能电站1000万千瓦以上,到2025年,抽水蓄能电站装机达798万千瓦以上。

“双碳”目标下,中国正在构建以新能源为主体的新型电力系统。但新能源具有间歇性、随机性,供电峰谷差进一步拉大加剧了电网负荷,储能成为解决新能源消纳问题的重要途径。

储能可分为机械储能、电化学储能、电磁储能等。抽水蓄能电站属于机械储能,利用电力负荷低谷时的电能抽水至上水库,在电力负荷高峰期再放水至下水库发电。

中信证券指出,“碳中和”背景下,以风、光发电为代表的新能源装机规模快速扩容,大幅提升电力系统对储能技术应用的需求,抽水蓄能凭借技术成熟、连续储能时间长、装机容量大、度电成本低等多项优势,预计将继续作为主流储能技术。

国家能源局发布的《抽水蓄能中长期发展规划(2021-2035年)》数据显示,到2025年,国内抽水蓄能投产将达62 GW以上,到2030年投产120 GW左右。

根据中国抽水蓄能行业协会展望,2035年国内抽水蓄能投产规模有望超过400 GW。

协鑫能科是协鑫集团旗下上市公司,主营范围为清洁能源发电、热电联产及综合能源服务,目前聚焦换电站一体化解决方案、换电站运营及能源服务、电池梯次利用三大业务,定位为移动能源服务商。

未经正式授权严禁转载本文,侵权必究。

协鑫集团

185
  • 协鑫集团在湖南成立产业投资公司
  • 协鑫集团在湖南成立新材料研究院,注册资本5000万

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

投资140亿,国内首个全民资投建抽水蓄能电站开工

该项目也是目前华东地区最大的抽水蓄能电站,投资方为协鑫能科,计划2029年投产发电。

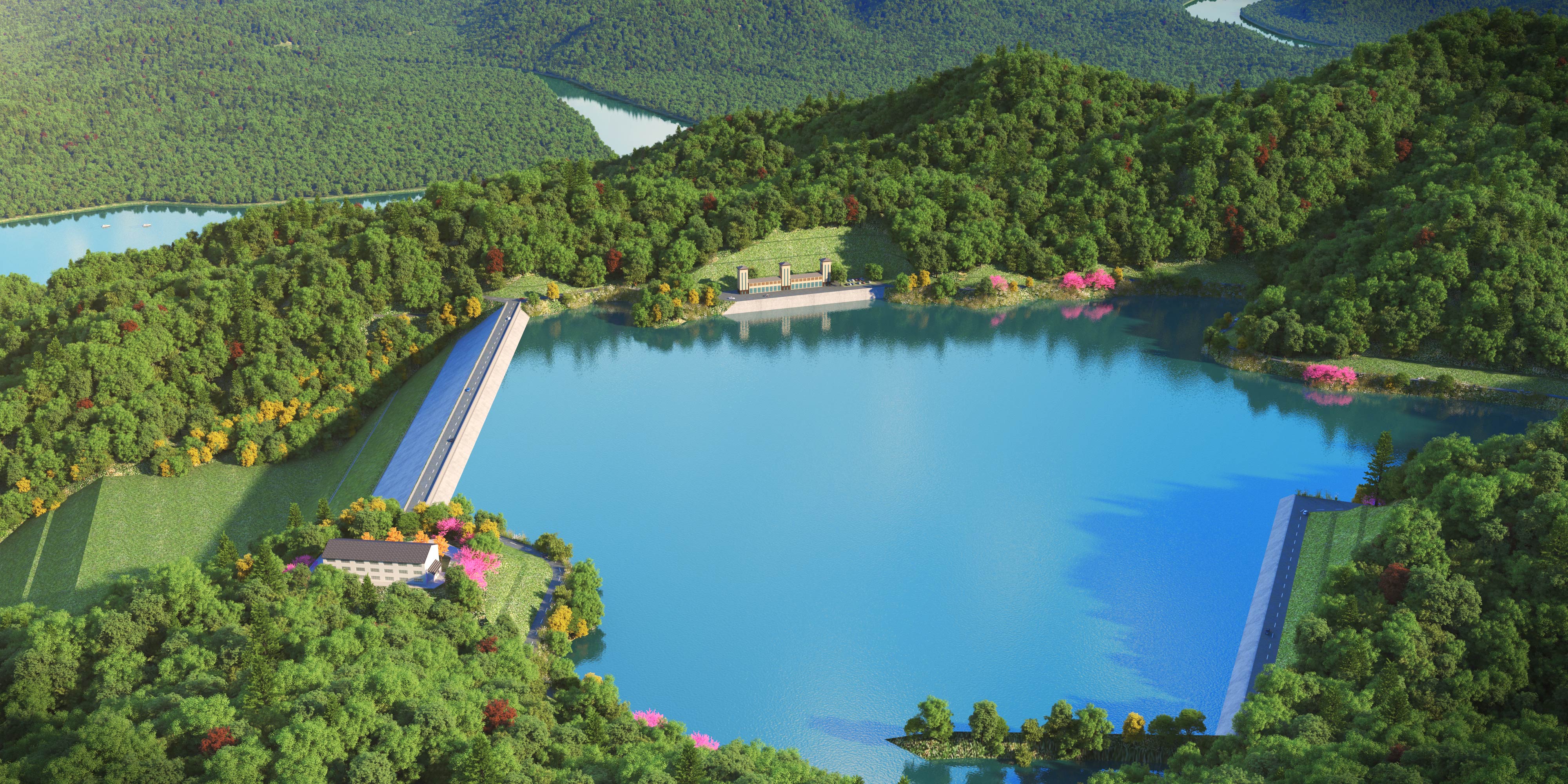

协鑫建德抽水蓄能电站效果图 图片来源:协鑫能科

记者|马悦然

9月15日,协鑫浙江建德抽水蓄能电站筹备工程开工仪式在浙江省建德市梅城镇方门举行。

界面新闻自现场获悉,该项目是国内首个由民企全资投建的抽水蓄能电站。9月6日,项目获得浙江发改委核准。

该电站占地面积约161.44公顷,总投资达140亿元,由协鑫能科(002015.SZ)全资投建。项目规划建设六台40万千瓦抽水蓄能机组,总装机容量240万千瓦,设计年发电量预计24亿千瓦时,年抽水电量32亿千瓦时。

建德抽水蓄能电站也是目前华东地区最大的抽水蓄能电站,同时是建德市历史上投资最大的项目。该电站已被列入国家能源局发布的《抽水蓄能中长期发展规划(2021-2035年)》、“十四五”重点实施项目,计划2029年投产发电。

协鑫建德抽水蓄能电站示例图 摄影:马悦然

协鑫能科董事长朱钰峰在开工仪式上称,该项目是协鑫迄今投资单体规模最大的清洁能源项目,预计年节约燃煤消耗量约48万吨,减少碳排放96万吨。

朱钰峰认为,协鑫建德抽蓄电站将有助于华东电网进一步优化电源结构,还将带动周边山道建设、居民就业、旅游资源以及城镇化建设。

浙江建德协鑫抽水蓄能有限公司总经理刘宝玉对界面新闻等媒体表示,建德抽水蓄能电站具有三大特点,一是建站条件好,扬程高、效率高;二是无需重新投资下水库,且容量大;三是项目的距高比较小,只有3.9。在已探明选址或建成的抽水蓄能站点中,该厂址条件属于最优级别。

扬程是指水泵能够扬水的高度,是泵的重要工作性能参数;距高比是指蓄能电站上、下水库水平距离与垂直高度的比值,距高比越小,电站引水系统长度和投资越小,对电站指标较有利。

此外,该项目区位条件好,位置坐落在浙北地区,临近电力负荷中心,能够对浙江省电网和华东电网予以支持。

“一般抽水蓄能的电站设计综合效率在75%左右,若效率正好是75%,即在发电上没有收益。”刘宝玉称,建德项目因其优势,效率约为78%。

2021年,国家发改委印发《关于进一步完善抽水蓄能价格形成机制的意见》,明确抽水蓄能电站执行两部制电价。在电力现货市场尚未运行的地方,抽水蓄能电站抽水电量可由电网企业提供,抽水电价按燃煤基准价的75%执行。

据刘宝玉介绍,建德协鑫抽水蓄能项目预计成本回收期为22年。下一步,协鑫将尽快启动主设备的招标,避免因设备供货问题影响施工工期。未来协鑫是否要进一步开发抽水蓄能业务,还需看建德项目的推进情况。

浙江省能源局总工程师俞奉庆在开工仪式上表示,去年浙江省能源消费总量超2.67亿吨标准煤,电力消费量超5500亿千瓦时,最大电力负荷已超过1亿千瓦,但浙江省能源自给率只有约15%,火电发电量超全省发电量70%,电力峰谷差超3000万千瓦。

俞奉庆称,能源自给率低、化石能源比重大和峰谷差大等,是浙江省能源行业亟待解决的重大问题。在“碳达峰、碳中和”背景下,浙江省能源行业安全保供和绿色转型压力将持续增大。

2022年7月,《浙江省能源发展“十四五”规划》明确,将加快推进抽水蓄能电站布局建设,开工抽水蓄能电站1000万千瓦以上,到2025年,抽水蓄能电站装机达798万千瓦以上。

“双碳”目标下,中国正在构建以新能源为主体的新型电力系统。但新能源具有间歇性、随机性,供电峰谷差进一步拉大加剧了电网负荷,储能成为解决新能源消纳问题的重要途径。

储能可分为机械储能、电化学储能、电磁储能等。抽水蓄能电站属于机械储能,利用电力负荷低谷时的电能抽水至上水库,在电力负荷高峰期再放水至下水库发电。

中信证券指出,“碳中和”背景下,以风、光发电为代表的新能源装机规模快速扩容,大幅提升电力系统对储能技术应用的需求,抽水蓄能凭借技术成熟、连续储能时间长、装机容量大、度电成本低等多项优势,预计将继续作为主流储能技术。

国家能源局发布的《抽水蓄能中长期发展规划(2021-2035年)》数据显示,到2025年,国内抽水蓄能投产将达62 GW以上,到2030年投产120 GW左右。

根据中国抽水蓄能行业协会展望,2035年国内抽水蓄能投产规模有望超过400 GW。

协鑫能科是协鑫集团旗下上市公司,主营范围为清洁能源发电、热电联产及综合能源服务,目前聚焦换电站一体化解决方案、换电站运营及能源服务、电池梯次利用三大业务,定位为移动能源服务商。

未经正式授权严禁转载本文,侵权必究。
