正在阅读:

2023年风光装机总目标165GW,2022风光未达行业预期?

扫一扫下载界面新闻APP

2023年风光装机总目标165GW,2022风光未达行业预期?

2023年,我国光伏装机或将历史性地突破100GW!

文|赶碳号

2022年的光伏新增装机究竟会达到多少,一直是个谜。现在,谜底即将接开。

在前两天的2023年全国能源工作会议上,国家能源局公布了对风电和光伏人来说最重要的一个数据:

2022年,我国风电、光伏发电新增装机预计在1.2亿千瓦以上,也就是超过120GW!去年,这两者相加是多少呢?大约102.5GW。今年比去年同比增长了17%。

来源:国家能源局

01、12月抢装不再,蓄势发力2023

赶碳号在2022年11月23日曾经表达过担忧,今年的光伏新增装机或许达不到行业此前预测的85GW-100GW《今年我国光伏新增装机会否不达预期?》。最终结果究竟如何呢?目前虽然还没有公布,根据已知数据,也可以大致推算出来。

2022年10月份,我国光伏装了5.64GW,11月份装了7.47GW。在刚刚过去的12月份,能装多少呢?首先,根据能源局“全年120GW以上”这个新增总量,减去今年1-11月的风、光装机,即是12月的风、光新增装机:31.77GW。

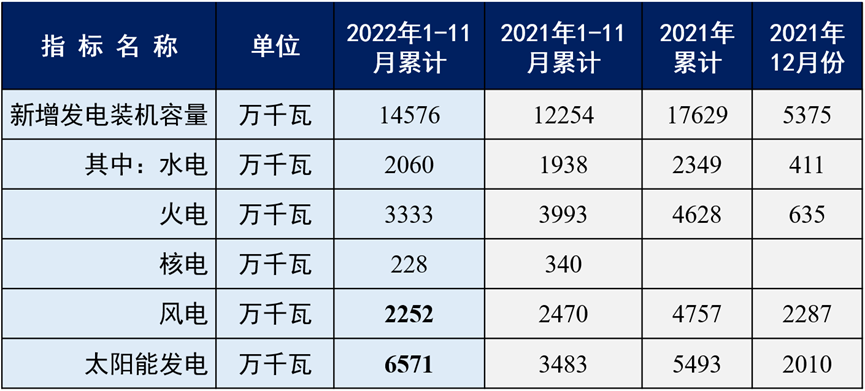

2022年1-11月份全国电力工业统计数据;来源:国家能源局

假设在31.77GW中,风电和太阳能发电所占各半的话,那么,2022年我国光伏新增装机容量则为81.6GW。

果真如此的话,就的确印证了我们此前的判断,距离85GW-100GW的预测,略微低了一些。当然,最终统计结果还没有出来,但大概率会超过80GW。

客观说,和前几年相比,2022年12月份的装机数据表现有些一般。为了争取补贴、冲年度业绩,我国风光发电企业,向来有年底大冲刺的习惯。

比如。2021年12月份,我国风、光新增装机就有43个GW,风电、光伏均超过20GW,风电略胜一筹。2020年12月,数据则更夸张,风电一个月干了47个GW,光伏也抢装了22个GW。

从过往历史来看,只要是想装,多少个GW其实都不是个事。

刚刚过去的这个12月份之所以没有发生突击抢装,赶碳号认为,有多重原因:可能和疫情影响施工有关,和财政补贴政策的提前释放有关,和市场对于光伏组件价格保持观望态度有关,而在风电方面可能和风机大型化零部件供应瓶颈也有关。

就光伏财政补贴而言,2022年,财政部分两批、下达的光伏补贴资金合计67.1946亿元。2023年的财政补贴,已经于11月提前下达,其中风电20.46亿元,光伏(包括光伏扶贫、公共可再生能源独立系统、其他光伏项目)25.8亿元,给风电太阳能发电企业吃了颗定心丸。

虽然装机没起来,但光伏项目招标数据在那里摆着。2022年1-11月,我国就有超过110GW光伏EPC项目启动招标,近80GW光伏EPC项目公布中标结果,而2021年的同期仅为10GW。

02、光伏电站,去年投资了2500亿

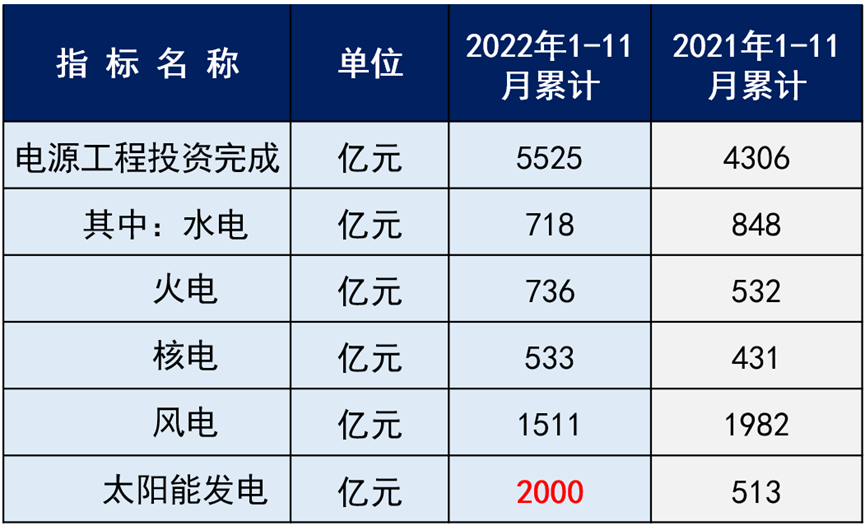

来源:国家能源局

2022年1-11月,我国太阳能发电领域的电源工程投资完成2000亿元,实现65.71GW的装机,每GW投资成本折合在30.44亿元。

而2021年1-11月,太阳能发电的电源工程侧投资完成513亿,实现34.83GW装机,每GW投资成本仅为14.73亿元。也就是说,在过去一年中,单GW光伏电站的投资成本翻了一倍还要多!当然,随着近期光伏制造业的整体降价趋势,这种局面在2023年有望得到改观。

姑且以30.44亿/GW来计算的话,如果2022年的新增光伏装机如为赶碳号测算为在81.6GW左右的话,那么2022年全年,我国对于光伏电站的投资总额,大概在2484亿左右。2022年,全国重点能源投资项目是20000亿。在这个总盘子中,光伏电站的分量也不算轻。

另外,2022年1-11月,光伏新增装机已经占到包括火电在内的全部新增发电装机容量的45%。这充分说明,即使顶着高成本,我国光伏依然发挥出我国新增发电压舱石的作用。

当然,大基数决定,在发电量方面,光伏还是个小弟。但未来,光伏发电量必然随着装机总量的提升,成为我国电力供应的生力军甚至是主力军。

光伏、风电都属于典型的不稳定出力电源。

这里需要特别说明的是,国家在储能方面已经下定决心。国家能源局表示,“十四五”期间,我国将核准抽水蓄能装机规模达2.7亿千瓦(270GW),总投资1.6万亿元。截至2022年6月底,全国已规划183个抽水蓄能项目。其中73个抽水蓄能电站项目已开工,装机容量达9138万千瓦;110个抽水蓄能电站项目拟建设,装机容量达1.36亿千瓦。

03、央企三峡,你是最亮的星

2022年底,表现最亮眼、最猛的当属央企三峡集团。

11月,由三峡集团与金风科技联合研制的16兆瓦海上风电机组下线,这是目前全球范围内单机容量最大、叶轮直径最大、单位兆瓦重量最轻的风电机组,标志着我国海上风电大容量机组在高端装备制造能力上实现重要突破。

12月20日,金沙江白鹤滩水电站最后一台机组顺利完成72小时试运行,正式投产发电。至此,世界技术难度最高、单机容量最大、装机规模第二大水电站——白鹤滩水电站全部机组投产发电。白鹤滩装机容量有多少呢?16GW!控股股东就是三峡集团。

12月28日,由三峡集团联合内蒙古能源集团建设的库布其沙漠鄂尔多斯中北部新能源基地项目,在内蒙古鄂尔多斯市达拉特旗开工建设,项目规划总投资超800亿元,总装机规模16GW,包括光伏8GW和风电4GW瓦,配套改扩建先进高效煤电装机4GW瓦。这一把就16个GW,其中8GW的光伏和4GW的风电。

2022年11月初,赶碳号还报道过,在巴西将诞生全球最大的光伏电站——装机4.6gGW。在三峡达拉特旗这个大项目面前,巴西这个电站明显不够看了。其实,不是别人不强大,而是因为我们太猛了。

后记

来源:国家能源局

2023,风光无限。

国家能源局已经制定“2023年能源工作路线图”:全年要实现风电装机规模4.3亿千瓦,太阳能发电装机规模达到4.9亿千瓦。

这个目标不一般。

2021年底,风电总量为3.28亿千瓦,太阳能为3.06亿千瓦,合计6.3亿千瓦。2022年,增加了超过1.2亿千瓦(国家能源局宣),约为7.5亿千瓦。2023年,要达到9.2亿千瓦,相当于全年的风光要新增165GW。

这其中,光伏从2022年的388.16GW(该数据为赶碳号推算:2021年底为306.56GW,2022年按81.6GW计算)增长到490GW,增长约102GW。2023年,我国光伏装机或将首次跨过百GW的大关。

风电从2022年底的366.89GW(该数据为赶碳号推算:2021年底为328.48,2022年按38.4GW计算)增长到430GW,增长约63GW。

总之,蛋糕很大。光伏人们,你准备好了吗?

本文为转载内容,授权事宜请联系原著作权人。

评论

暂无评论哦,快来评价一下吧!

下载界面新闻

微信公众号

微博

2023年风光装机总目标165GW,2022风光未达行业预期?

2023年,我国光伏装机或将历史性地突破100GW!

文|赶碳号

2022年的光伏新增装机究竟会达到多少,一直是个谜。现在,谜底即将接开。

在前两天的2023年全国能源工作会议上,国家能源局公布了对风电和光伏人来说最重要的一个数据:

2022年,我国风电、光伏发电新增装机预计在1.2亿千瓦以上,也就是超过120GW!去年,这两者相加是多少呢?大约102.5GW。今年比去年同比增长了17%。

来源:国家能源局

01、12月抢装不再,蓄势发力2023

赶碳号在2022年11月23日曾经表达过担忧,今年的光伏新增装机或许达不到行业此前预测的85GW-100GW《今年我国光伏新增装机会否不达预期?》。最终结果究竟如何呢?目前虽然还没有公布,根据已知数据,也可以大致推算出来。

2022年10月份,我国光伏装了5.64GW,11月份装了7.47GW。在刚刚过去的12月份,能装多少呢?首先,根据能源局“全年120GW以上”这个新增总量,减去今年1-11月的风、光装机,即是12月的风、光新增装机:31.77GW。

2022年1-11月份全国电力工业统计数据;来源:国家能源局

假设在31.77GW中,风电和太阳能发电所占各半的话,那么,2022年我国光伏新增装机容量则为81.6GW。

果真如此的话,就的确印证了我们此前的判断,距离85GW-100GW的预测,略微低了一些。当然,最终统计结果还没有出来,但大概率会超过80GW。

客观说,和前几年相比,2022年12月份的装机数据表现有些一般。为了争取补贴、冲年度业绩,我国风光发电企业,向来有年底大冲刺的习惯。

比如。2021年12月份,我国风、光新增装机就有43个GW,风电、光伏均超过20GW,风电略胜一筹。2020年12月,数据则更夸张,风电一个月干了47个GW,光伏也抢装了22个GW。

从过往历史来看,只要是想装,多少个GW其实都不是个事。

刚刚过去的这个12月份之所以没有发生突击抢装,赶碳号认为,有多重原因:可能和疫情影响施工有关,和财政补贴政策的提前释放有关,和市场对于光伏组件价格保持观望态度有关,而在风电方面可能和风机大型化零部件供应瓶颈也有关。

就光伏财政补贴而言,2022年,财政部分两批、下达的光伏补贴资金合计67.1946亿元。2023年的财政补贴,已经于11月提前下达,其中风电20.46亿元,光伏(包括光伏扶贫、公共可再生能源独立系统、其他光伏项目)25.8亿元,给风电太阳能发电企业吃了颗定心丸。

虽然装机没起来,但光伏项目招标数据在那里摆着。2022年1-11月,我国就有超过110GW光伏EPC项目启动招标,近80GW光伏EPC项目公布中标结果,而2021年的同期仅为10GW。

02、光伏电站,去年投资了2500亿

来源:国家能源局

2022年1-11月,我国太阳能发电领域的电源工程投资完成2000亿元,实现65.71GW的装机,每GW投资成本折合在30.44亿元。

而2021年1-11月,太阳能发电的电源工程侧投资完成513亿,实现34.83GW装机,每GW投资成本仅为14.73亿元。也就是说,在过去一年中,单GW光伏电站的投资成本翻了一倍还要多!当然,随着近期光伏制造业的整体降价趋势,这种局面在2023年有望得到改观。

姑且以30.44亿/GW来计算的话,如果2022年的新增光伏装机如为赶碳号测算为在81.6GW左右的话,那么2022年全年,我国对于光伏电站的投资总额,大概在2484亿左右。2022年,全国重点能源投资项目是20000亿。在这个总盘子中,光伏电站的分量也不算轻。

另外,2022年1-11月,光伏新增装机已经占到包括火电在内的全部新增发电装机容量的45%。这充分说明,即使顶着高成本,我国光伏依然发挥出我国新增发电压舱石的作用。

当然,大基数决定,在发电量方面,光伏还是个小弟。但未来,光伏发电量必然随着装机总量的提升,成为我国电力供应的生力军甚至是主力军。

光伏、风电都属于典型的不稳定出力电源。

这里需要特别说明的是,国家在储能方面已经下定决心。国家能源局表示,“十四五”期间,我国将核准抽水蓄能装机规模达2.7亿千瓦(270GW),总投资1.6万亿元。截至2022年6月底,全国已规划183个抽水蓄能项目。其中73个抽水蓄能电站项目已开工,装机容量达9138万千瓦;110个抽水蓄能电站项目拟建设,装机容量达1.36亿千瓦。

03、央企三峡,你是最亮的星

2022年底,表现最亮眼、最猛的当属央企三峡集团。

11月,由三峡集团与金风科技联合研制的16兆瓦海上风电机组下线,这是目前全球范围内单机容量最大、叶轮直径最大、单位兆瓦重量最轻的风电机组,标志着我国海上风电大容量机组在高端装备制造能力上实现重要突破。

12月20日,金沙江白鹤滩水电站最后一台机组顺利完成72小时试运行,正式投产发电。至此,世界技术难度最高、单机容量最大、装机规模第二大水电站——白鹤滩水电站全部机组投产发电。白鹤滩装机容量有多少呢?16GW!控股股东就是三峡集团。

12月28日,由三峡集团联合内蒙古能源集团建设的库布其沙漠鄂尔多斯中北部新能源基地项目,在内蒙古鄂尔多斯市达拉特旗开工建设,项目规划总投资超800亿元,总装机规模16GW,包括光伏8GW和风电4GW瓦,配套改扩建先进高效煤电装机4GW瓦。这一把就16个GW,其中8GW的光伏和4GW的风电。

2022年11月初,赶碳号还报道过,在巴西将诞生全球最大的光伏电站——装机4.6gGW。在三峡达拉特旗这个大项目面前,巴西这个电站明显不够看了。其实,不是别人不强大,而是因为我们太猛了。

后记

来源:国家能源局

2023,风光无限。

国家能源局已经制定“2023年能源工作路线图”:全年要实现风电装机规模4.3亿千瓦,太阳能发电装机规模达到4.9亿千瓦。

这个目标不一般。

2021年底,风电总量为3.28亿千瓦,太阳能为3.06亿千瓦,合计6.3亿千瓦。2022年,增加了超过1.2亿千瓦(国家能源局宣),约为7.5亿千瓦。2023年,要达到9.2亿千瓦,相当于全年的风光要新增165GW。

这其中,光伏从2022年的388.16GW(该数据为赶碳号推算:2021年底为306.56GW,2022年按81.6GW计算)增长到490GW,增长约102GW。2023年,我国光伏装机或将首次跨过百GW的大关。

风电从2022年底的366.89GW(该数据为赶碳号推算:2021年底为328.48,2022年按38.4GW计算)增长到430GW,增长约63GW。

总之,蛋糕很大。光伏人们,你准备好了吗?

本文为转载内容,授权事宜请联系原著作权人。
